抢抓晴好天气 加快施工建设 福鼎市生活垃圾焚烧发电厂项目进展顺利

福鼎新闻网讯(朱乃章)福鼎市生活垃圾焚烧发电厂项目是省重点建设项目之一,为了确保工程进度,加快推进项目早日竣工,工程施工队伍抢抓当前施工有利时机 全力加快项目建设进度,目前项目进展顺利。

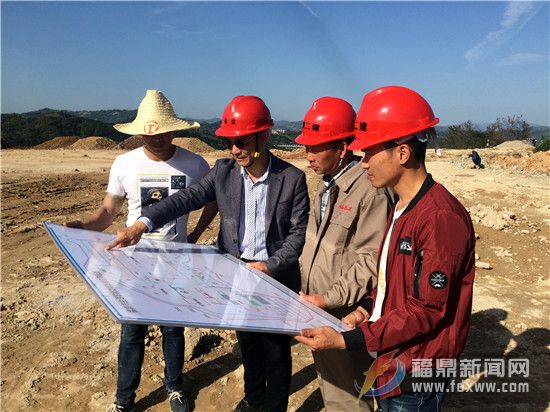

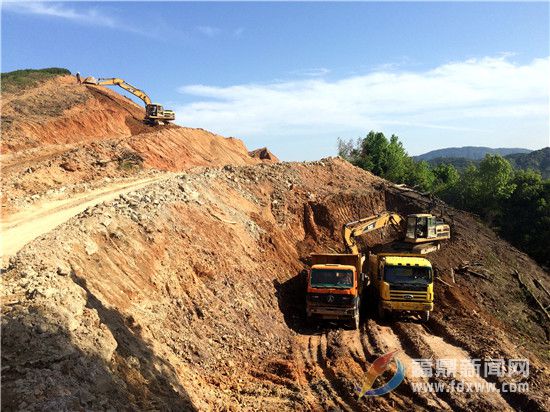

4月15日下午,笔者走进福鼎市生活垃圾焚烧发电厂施工现场看到,一副火热的建设场面,挖掘机、推土车有序地对山坡进行挖掘、厂区地坪回填,工人正在抢抓时间硬化加固护外坡以及进厂施工道路填筑等施工,一片忙碌的景象。

据项目负责人潘必琴先生介绍,福鼎市生活垃圾焚烧发电厂项目于今年1月15日开始入厂进行场地的土石方开发。到目前为止,已经完成了进厂道路的路基部分的施工,进厂的设备、车辆都能够开进。现在已完成主厂房的土石方量的75%,剩余的土石方量预计在本月底能够结束,预计在五月初可以进行主厂房基础工程施工。 进入春季,雨水不断,给施工造成了很大影响。为了不影响工程进度,保证项目按照时间节点有序推进,项目施工单位积极抢抓有利工期,根据天气和现场实际情况,随时调整施工方案,雨势一减弱,工程队马上进场施工,适时增加机械和人员,全面铺开施工作业面,天气晴好时,施工工人们更是从早上6点开始工作,为工期加班加点。

福鼎市生活垃圾焚烧发电厂位于点头镇马洋村,占地面积122亩,该项目是省重点建设项目之一,项目总投资为33570万元,设计规模为日处理生活垃圾600吨,生活垃圾处理收集范围为我市全市域范围内生活垃圾。规划建设2×300吨/天焚烧锅炉,在保证生活垃圾得到无害化处理的同时,还可以为我市提供能源。项目计划在2018年8月建成开始接收生活垃圾,2018年12月实现并网发电。
项目主要建设内容为垃圾焚烧发电厂热力系统;垃圾运输、卸料、贮存及给料系统;除灰渣系统;供排水系统;电气系统;热工控制系统;附属生产工程等八大系统设备。同时配套进厂道路衔接工程、电力接入工程,以及厂前区综合办公楼、宿舍楼、运动场地绿化地等。
