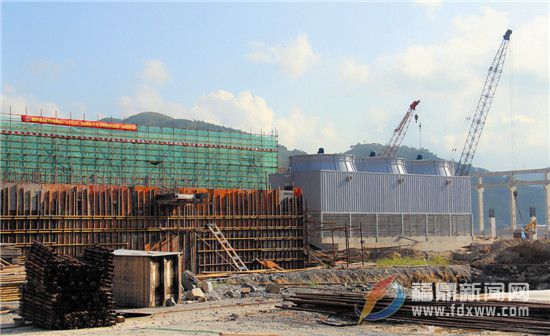

福鼎新闻网讯(张海洲)8月22日,记者从我市相关部门获悉,龙安热电厂项目进展顺利。1号锅炉预计将于今年11月18日实现对外供热,项目建成后将加速合成革产业生产基地的建设发展和转型升级。
截止目前,1号锅炉已完成供货;2号锅炉完成98%供货任务,低温省煤器、主变、静电除尘、除氧器、高压加热器、给水泵、风机、给煤机、化水制水设备及酸碱罐、干灰库、脱硫吸收塔筒壁、GIS及避雷器、入厂煤采样装置、入炉煤采样装置、润滑油净化装置及高位油箱、燃油系统设备、空压机、消防水泵、高压变频器、行车、冷却塔等设备均已到货,锅炉本体保温材料、阴极保护材料、10KV动力电缆、雨污水管已到货,满足现场安装需求。管架土建施工已基本完成,热网管道已安装5.3km,完成工程量88%;已完成全部33家企业中的28家企业计量小室主体结构施工。
